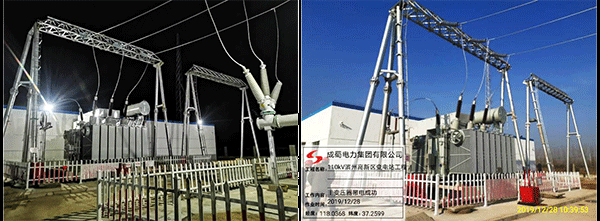

2019年12月29日,由成蜀電力集團有限公司承建的山東110kV濱州高新區變電站工程成功帶電投運。
本項目施工安裝1臺50MVA油浸式有載調壓變壓器,110kV進線間隔1個;35kV母線采用單母線分段接線方式,包括主變進線間隔1個、出線間隔2個、無功補償間隔、接地消弧變間隔各1個。建筑部分包括綜合樓、35kV配電室、電容器組基礎、GIS設備基礎、門架基礎、避雷針及場內道路等。
項目開工建設以來,面臨設計圖紙滯后和當?shù)丨h(huán)保限產及地下水位高等施工困難,施工項目部恪盡職守、堅守崗位,在集團公司的領導和支持下,克服一個又一個困難,帶領全體施工人員講安全、重質量、抓進度,團結拼搏、努力奮戰,終于完成了建筑及安裝調試任務。

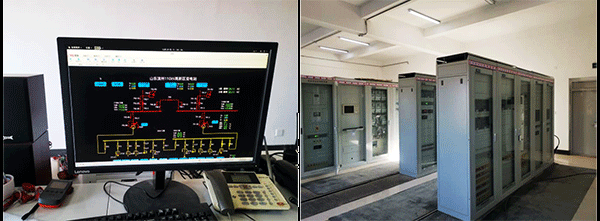

2019年12月27日開始,由業主方牽頭協調各方分段對濱州變電站進行帶電運行,29日全站順利地完成了帶電投運。
