由我集團公司參與承建的成都天府國際機場500kV桃資一二線遷改還建工程,于2017年12月9日11點30分投運成功。
本工程起于500kV桃鄉變電站,止于500kV資陽變電站,線路全線雙回架設,全長72.852km,是聯通資陽和成都兩市的電力大動脈。本次遷改新建線路65.335km,鐵塔143基,導線采用4×JL/G1A-400/35。另要拆除原雙回線路47km,鐵塔103基。
本工程今年3月7日正式開工建設,歷時9個月竣工并正式投運。雖然施工期間困難重重,但在公司領導的高度重視和支持下,通過項目人員群策群力,優化項目總體策劃,調整施工工序,克服了多雨、酷熱天氣對施工的影響,采用了各種有效施工措施,確保了項目有序地開展。
成蜀電力集團施工段於5月30日完成基礎工程,經過監理、業主和質檢單位驗收后于7月1日轉序; 8月30日完成鐵塔組立工程,經過驗收于9月1日轉序;9月30日完成架線工程,11月15日完成緊線附件工程;因本工程N200塔位與原500KV線路開接施工需停電作業,使施工工期順延。
為保證成都天府國際機場500kV桃資一二線電力線路遷改還建工程順利竣工、投運,我集團公司認真落實施工質量“三檢制”,要求各級施工人員嚴格對照施工規范及驗收標準,逐項進行檢查整改,確保了線路“零缺陷”竣工投運。

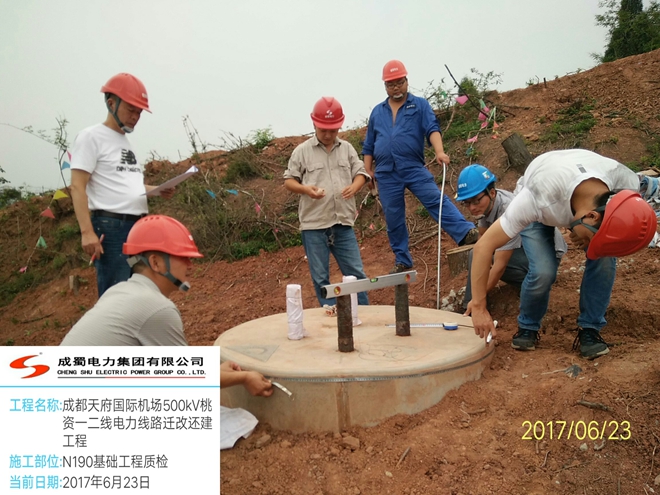

基礎轉序驗收

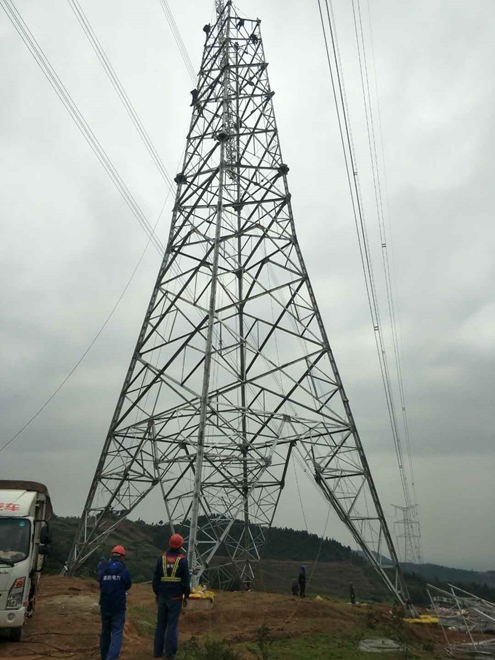

鐵塔組立

N200 開接鐵塔組立

緊線施工

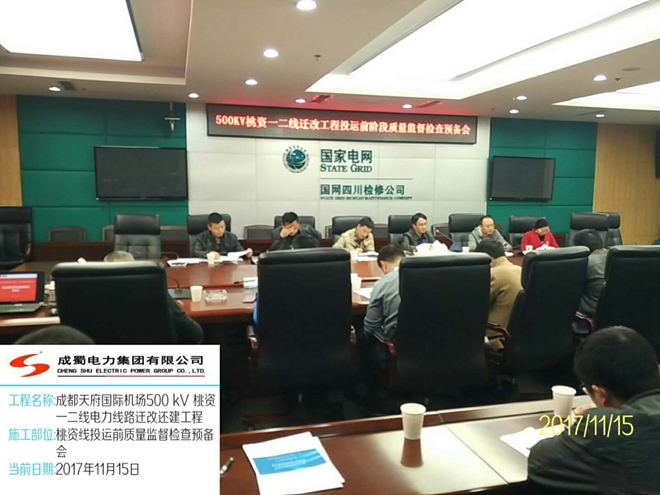

投運前質量監督檢查會
