2017年5月7日17時500千伏普洪三線絕緣子更換大修工程順利恢復送電投運。
500千伏普洪三線起于昭覺普提500千伏變電站,止于自貢洪溝500千伏變電站,于1998年06月06日初投運。由于線路投運近19年,其中部分鐵塔懸垂串和耐張?zhí)€串為ME瓷質絕緣子出現不同程度低值或零值的情況,劣化率較高。

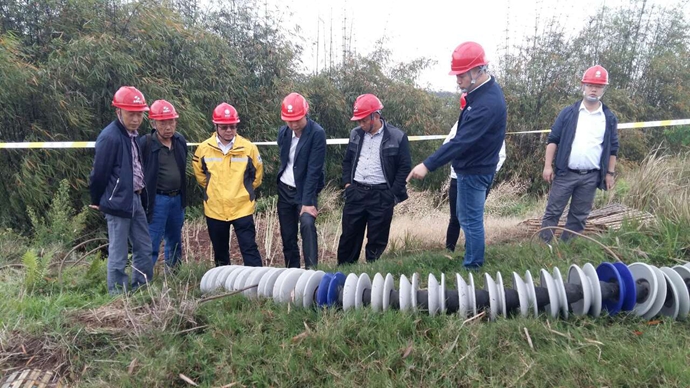

本次大修工程停電時間2017年4月23日至2017年5月7日,共15天。主要工作內容是對32712片ME瓷絕緣子進行更換,共涉及281基鐵塔873串絕緣子,成蜀電力集團職工克服了天氣惡劣、工期緊、任務重等困難,施工到第9天已完成270基,因新市段協調阻工因素影響,通過當?shù)卣嘘P(guān)部門等共同協調,突擊更換出6基,到停電最后一天仍有5基不能施工,經業主方慎重考慮到,決定剩余5基本次不更換。
