2016年12月17日中午,華潤湖北隨縣香灣一期風電場35kV集電線路工程Ⅰ、Ⅱ回路分別沖擊合閘,送電投運成功。Ⅲ回路已于2016年9月25日下午送電投運成功。

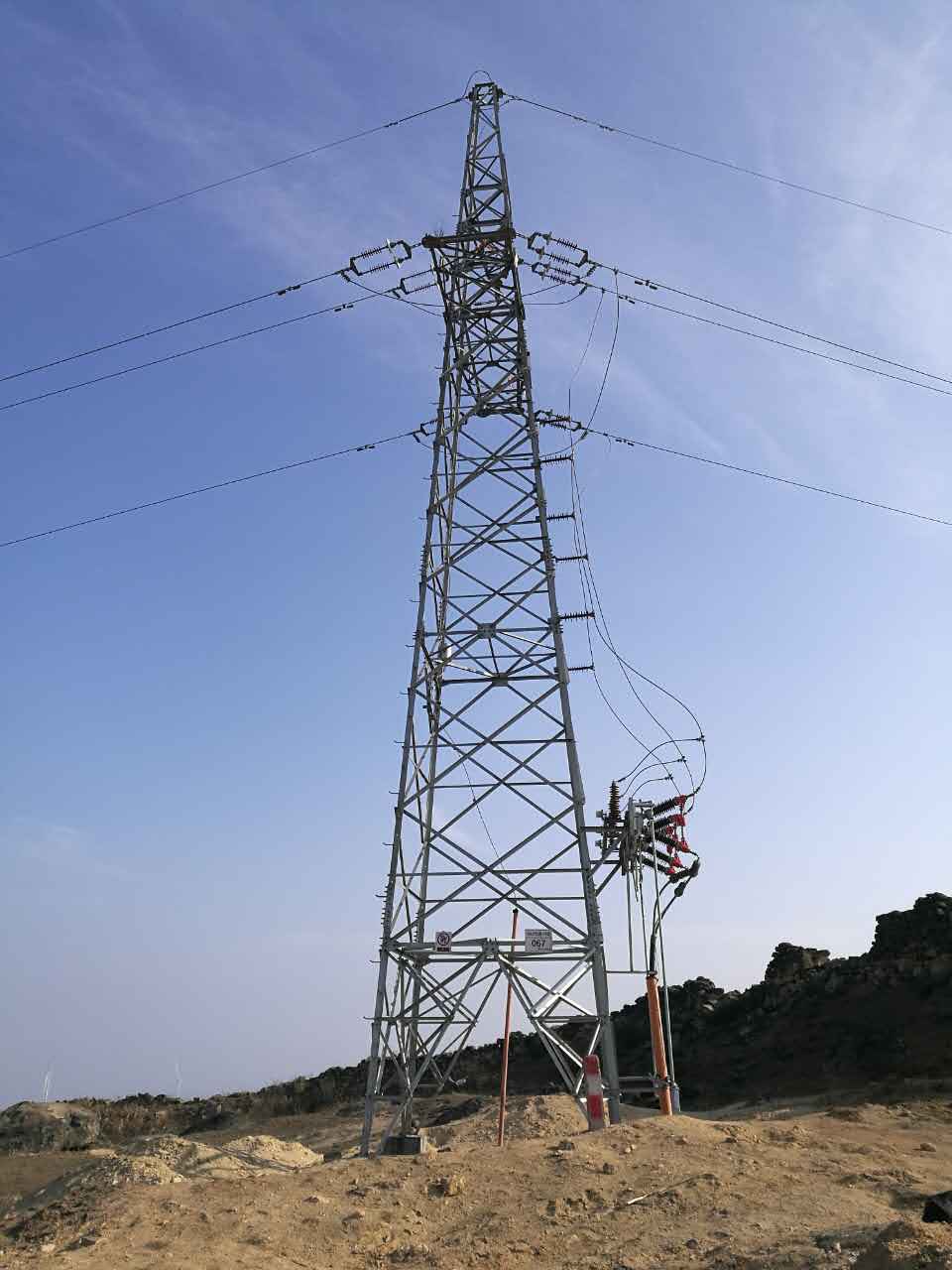

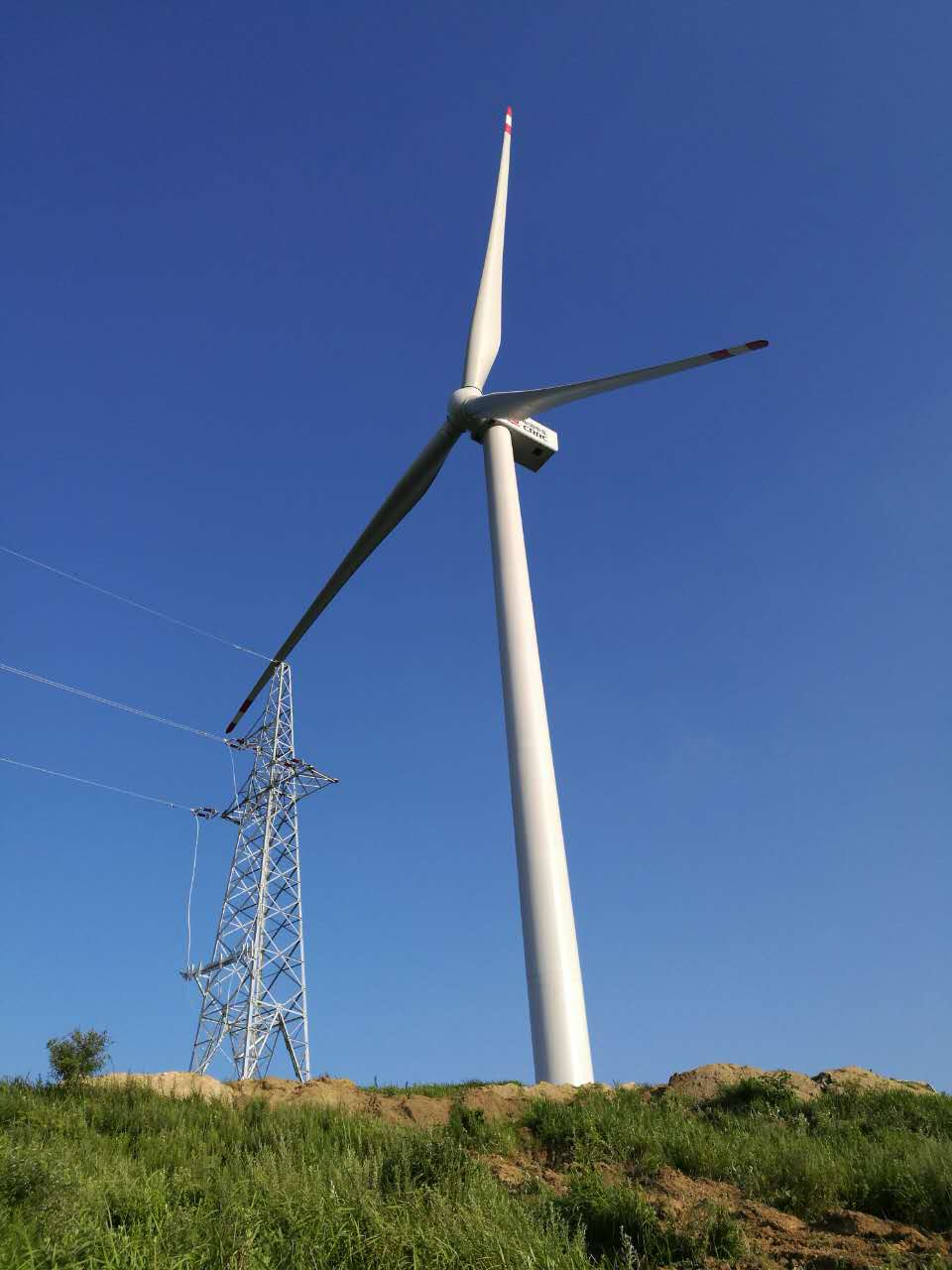

本工程施工內容為天河口升壓站35kV裝置擴建和35kV集電線路工程。其中升壓站擴建含開關柜安裝、避雷器、無功補償基礎及電氣安裝、調試、六氟化硫在線監測、35kV裝置室內排氣扇安裝等工程施工;35kV集電線路工程含3回線路,分別為Ⅰ、Ⅱ、Ⅲ回線路。35kV集電線路單回路長度24.939公里、雙回路10.988公里、直埋電纜線路(集電線路長度)1.366公里、直埋電纜線路(箱變~線路終端)1.9公里、直埋電纜線路(線路終端~升壓站)1.605公里。共計電纜3.505km,電纜共計46條,鐵塔157基,導線分別采用JL/G1A-120/25、JL/G1A-185/30、JL/G1A-240/30型鋼芯鋁絞線,地線采用單根OPGW光纜。
本工程自2016年3月5日破土動工,至2016年12月17日全線帶電成功,歷時287天。該項目高峰期投入施工人員170多人。本工程在實施過程中,在華潤業主、河南新恒豐監理公司的監督,我公司領導的關懷、指導下,克服了協調難度大、施工戰線長、施工工期緊張、天氣變化惡劣、地質條件差等許多困難。施工過程中得到了當?shù)卣骷壷鞴懿块T和項目建管單位的大力支持,使得本工程安全順利投產,為成蜀公司在湖北省樹立了一座豐碑。
