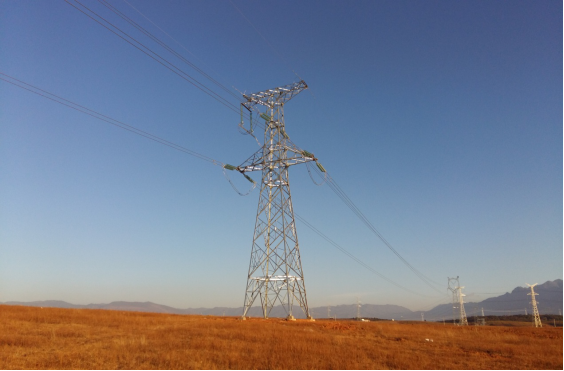

由我公司施工的鹽源縣塘泥灣光伏電站220千伏送出線路工程,于2015年12月30日一次投運成功,正式與國家電網鹽源220kV變電站并網。

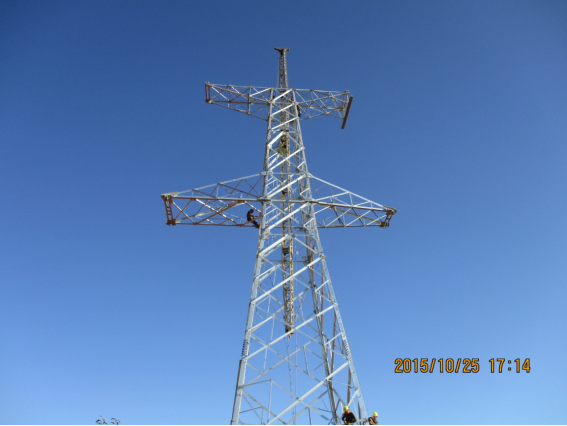

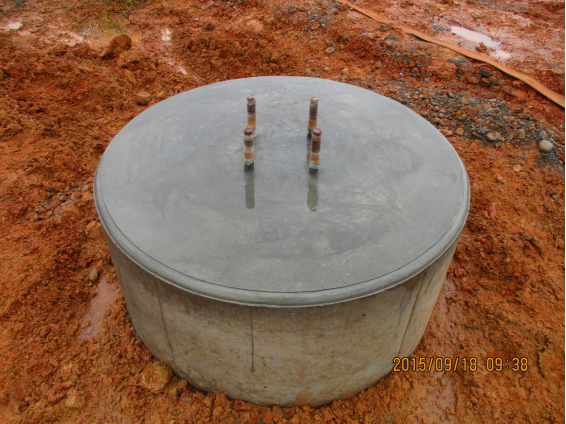

鹽源縣塘泥灣光伏電站220千伏送出工程是西昌電力股份有限公司的重點光伏項目,新建線路全長9.85km,共計桿塔25基。工程于2015年8月30日開工,基礎工程按照國網公司的標準工藝倒棱施工;采用六旋翼無人機展放導引繩,使用張牽設備進行架線作業(yè)。
施工中項目部克服了基礎施工難度大、協調困難、工期緊等不利因素,在業(yè)主、監(jiān)理等單位的大力支持下,在公司領導及各部門的積極領導、協調下,經過全體施工人員的共同努力,安全、優(yōu)質、高效地完成了本工程的施工任務,于2015年11月30日全面竣工。
