由我公司承建的黃白雙回π接進孜巖變220kV線路新建工程,位于宜賓市,起于黃桷樁電廠~白沙變220kV線路兩個π接點,止于孜巖220kV變電站構架,新建線路為220kV同塔雙回雙分裂導線架空線路。分為N、T兩條線路,N線長7.165km,T線長6.504km,線路全長13.669km;共新建鐵塔38基。導線采用2×LGJ-300/25型鋼芯鋁絞線;地線型號:左側架設OPGW-100型復合光纜,右側架設LBGJ-100-30AC型鋁包鋼絞線。
本工程在四川電力超高壓建設管理公司的大力支持和關心下,在監理的監督下,項目部精心組織施工。 項目部本著“安全第一,質量?jī)?yōu)先,爭創優質工程”的指導方針,嚴格按照施工圖和《規程規范》的要求,制定了安全、質量管理系列文件,進行了安全、技術交底,實施了持證上崗制度,編制了施工技術方案,認真抓好安全、質量、進度等各項管理工作。在施工中積極與業主、設計、監理進行溝通、交流,確保了工程施工質量,通過全體管理人員、施工人員的共同努力,實現了安全事故為零和工程質量?jī)?yōu)良的目標。
本工程于2008年3月28日開工,2008年10月20日~10月21日進行基礎中間質檢,質量達到優良;2009年2月18日~2月19日進行桿塔中間質檢,質量達到優良;架線工程于2009年4月15日完工。
5月28日經四川省電力建設工程質量監督中心站的專家現場監督檢查,現場抽查5個分部工程,10個分項工程,分部、分項工程合格率、優良率100%;共抽查448個檢驗項目,合格448個,合格率100%,優良446個,優良率99.55%,總體施工質量核定為優良。百年大計、質量第一。企業在市場競爭中,必須以質量為本,以質量求信譽,求生存。我公司本著“顧客至上、質量為本、求實創新、與時俱進”的質量方針,使本工程的質量始終處于有效控制中,最終達到了預期的質量目標。為業主、為企業、交上一份滿意的答卷。
【驗收總結會】
【驗收現場】

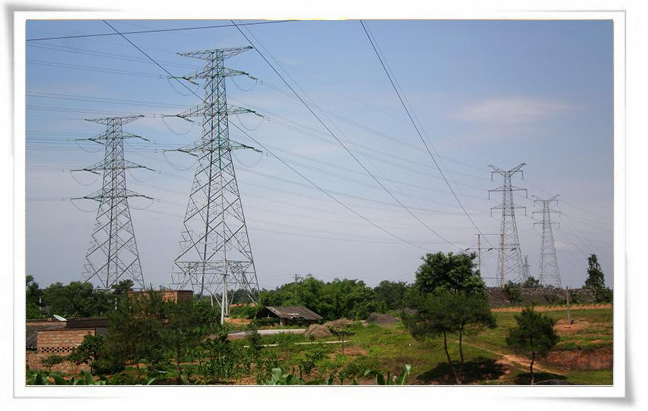

【線路全景】
