3月16日,成蜀電力集團運檢項目500kV二欖一、二線綜合檢修任務圓滿完成。
為保障地區電網安全平穩運行,此次綜合檢修包含登塔檢查及消缺、走線檢查、更換絕緣子、耐張線夾檢查及涂抹導電膏、耐張塔防掉串金具加裝、地線并溝線夾檢查、安裝防掉線間隔棒等工作內容。其中,登塔檢查及消缺覆蓋500kV二欖一線001#-081#全線、500kV二欖二線001#-111#全線;500kV二欖一線走線檢查共計36檔25463米;500kV二欖二線更換絕緣子共計15基62串整串絕緣子,總絕緣子片數合計2108片。

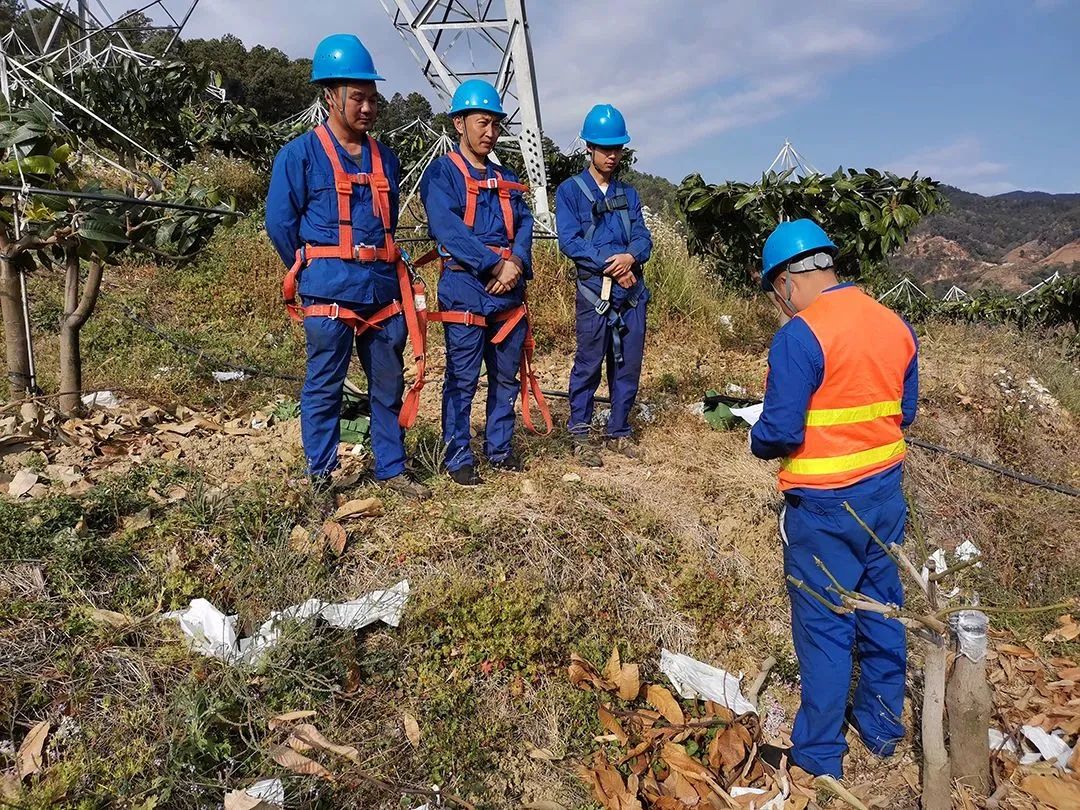

500kV二欖一線停電時間5天,二線停電時間6天,時間緊、任務重。多數區段處于高山峻嶺之中,材料運輸困難,現場施工難度大。為確保檢修任務安全高效實施,項目人員強化部門協同,提前深入現場,勘察分析施工難點、安全風險點,明確并落實安全管控措施;做好屬地協調、器械物資準備等前期工作,為工程實施打好基礎。過程中,科學統籌、扎實推進,合理調配資源,落實安全與質量舉措。最終,確保了檢修任務按計劃完成。
二欖一、二線是攀枝花500kV雙環網的重要通道,實現了攀枝花電網與四川主網的強聯系。此次綜合檢修,集中消除了設備缺陷隱患,對補強線路運行薄弱環節,進一步提升線路供電可靠性具有重要意義。
