為了回顧和總結2024年年度工作經驗和創新做法,深入剖析工作中的不足,并對2025年的各項工作進行全方位前瞻部署,1月17日-21日,成蜀電力集團舉行2024年...
在新春佳節即將來臨之際,集團黨支部積極響應中共中央組織部關于元旦春節期間開展走訪慰問生活困難黨員、老黨員、老干部活動的要求,深入踐行企業...
從2004年到2024年,成蜀電力集團走過20年光輝歷程,20載薪火相傳,砥礪初心,記錄著每一位成蜀人的故事。20載勵精圖治,奮楫篤行,塑造了無數個拼搏奮...
近期,錦屏水電站水光牧互補扎拉山光伏電站Ⅱ標段2#升壓站項目部收獲榮譽與感謝信,點贊成蜀電力高效安全推動項目建設,點贊成蜀電力優質履約能力...
文章來源:網絡??瀏覽次數:

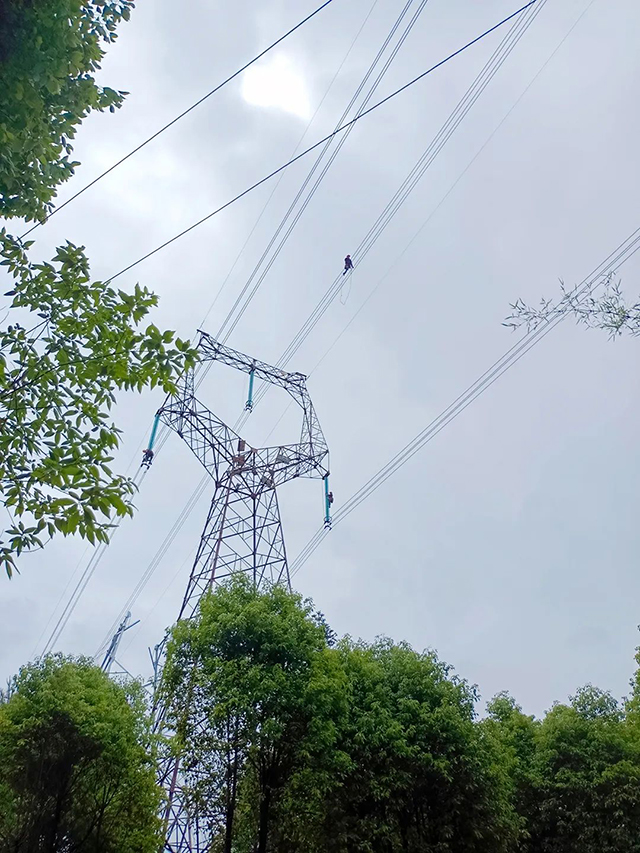

5月28日,隨著最后一根封網繩的拆除,由成蜀電力集團承建的500kV普洪三線三跨改造工程圓滿完成,具備投運條件。

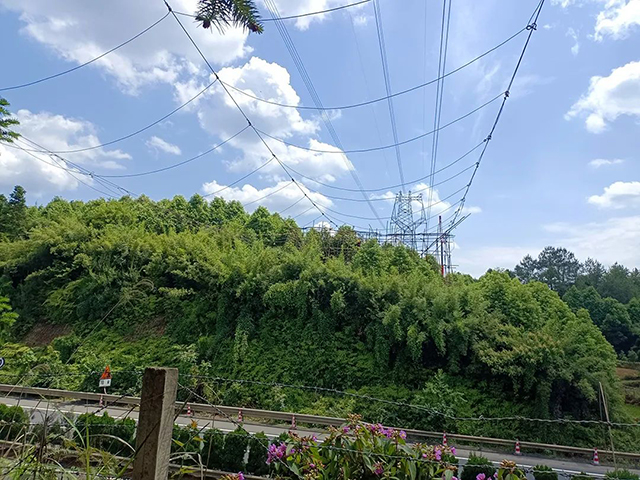

500kV普洪三線(涼山州普提變—自貢洪溝變),全線涉及鐵塔591基,全長約 470公里。自1998年6月投運以來,己經運行20年以上。目前,已建成的G93成渝環線高速公路在500kV普洪三線444#一445#檔鉆越,已建的G85渝昆高速內宜段(銀昆高速)公路在556#-557#檔鉆越,已建成的樂隆高速段在557#-558#檔鉆越,因此,為保證線路的安全運行,本次改造需對已建500kV普洪三線鉆越檔所屬耐張段進行“三跨”校核及改造。
接到任務后,集團公司高度重視,選派對線路工程比較熟悉、管理經驗豐富的項目經理,及時成立項目管理團隊,組建有豐富施工經驗的隊伍。施工現場細分作業區、工作面、工作小組,針對不同作業區,施工項目部提前組織工作負責人和工作班成員開展現場踏勘,并對工程風險識別與預案進行詳細審核,以圖示形式明確作業范圍、施工作業危險點、大型機械作業半徑等重要環節,確保隱患精準防控,力求作業現場實現無死角、無漏洞、全覆蓋管控。
經過16天的持續作戰,工程于5月28日順利完成。線路的順利改造將大幅提升該跨越鐵路檔的安全系數,同時緩解區域內的供電緊張局面,提高該地區電網的穩定運行及迎峰度夏能力,為地區經濟發展提供優質、 安全、可靠的電力保障。
