為了回顧和總結2024年年度工作經驗和創新做法,深入剖析工作中的不足,并對2025年的各項工作進行全方位前瞻部署,1月17日-21日,成蜀電力集團舉行2024年...
在新春佳節即將來臨之際,集團黨支部積極響應中共中央組織部關于元旦春節期間開展走訪慰問生活困難黨員、老黨員、老干部活動的要求,深入踐行企業...
從2004年到2024年,成蜀電力集團走過20年光輝歷程,20載薪火相傳,砥礪初心,記錄著每一位成蜀人的故事。20載勵精圖治,奮楫篤行,塑造了無數個拼搏奮...
近期,錦屏水電站水光牧互補扎拉山光伏電站Ⅱ標段2#升壓站項目部收獲榮譽與感謝信,點贊成蜀電力高效安全推動項目建設,點贊成蜀電力優質履約能力...
文章來源:網絡??瀏覽次數:

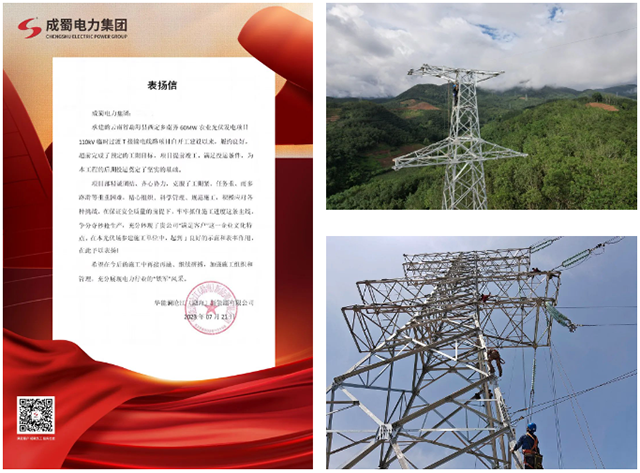

7月31日晚21點整,藤蔑山光伏電站(220kV升壓站)、南弄光伏電站(110kV升壓站)同時并網,我司承建的藤蔑山150MW光伏發電項目220kV輸電線路EPC工程、南弄光伏110kV過度送出線路EPC工程成功投運。其中,220kV藤黎線近20公里送出工程建設工期僅60天,創造了新能源線路工程雨季施工速度新紀錄。
項目涉及兩條線路工程。其中,藤蔑山150MW光伏發電項目220kV輸電線路起于擬建藤蔑山220kV升壓站220kV 側出線構架,止于已建220kV黎明變220kV出線構架。新建鐵塔50基,線路19.5公里。計劃工期為6月1日-7月30日。南弄光伏110kV過度送出線路起于勐??h南弄村農光互補光伏發電項目110kV升壓站構架,止于110kV星佛線N35-N36段T接塔。新建鐵塔9基,線路1.95公里。計劃工期為5月31日-7月15日。

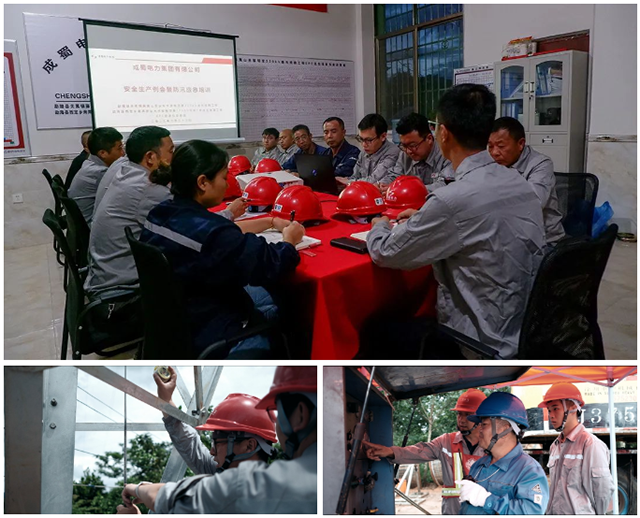

兩條線路所在地以山地為主,道路崎嶇蜿蜒,森林密布;6-7月正值西雙版納地區雨季。道路運輸條件差,受多發的暴雨天氣影響,項目建設實際工期比計劃工期更短。集團領導高度重視,調配優秀項目管理人員與技術骨干組建項目部,并依據項目實際情況,適時調配人員支援一線建設;項目人員秉承成蜀鐵軍“敢為先、勇克難”的擔當精神,超前謀劃,科學組織,做好安全、質量、工期的全過程管控;職能部門與項目一線高效協同,全面做好建設過程中的保障工作。所有人員上下一心,全力迎戰西雙版納這項看似“不可能”的項目建設任務。最終,項目所有建設任務在計劃工期內圓滿完成,為業主單位交上了滿意答卷,贏得了認可與好評。
兩條線路工程的建成投運,突破了華能瀾滄江新能源公司在西雙版納地區新能源項目并網為零的歷史,為業主方開創了良好的市場局面。同時,能夠強化地區電網基礎設施建設,優化電網結構,提升輸送能力,為地方新能源的送出、消納貢獻力量。
