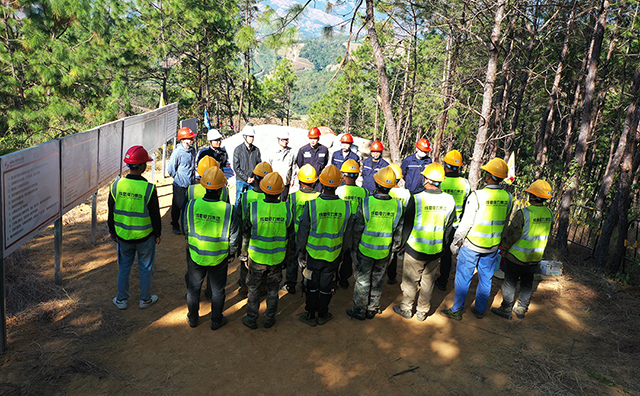

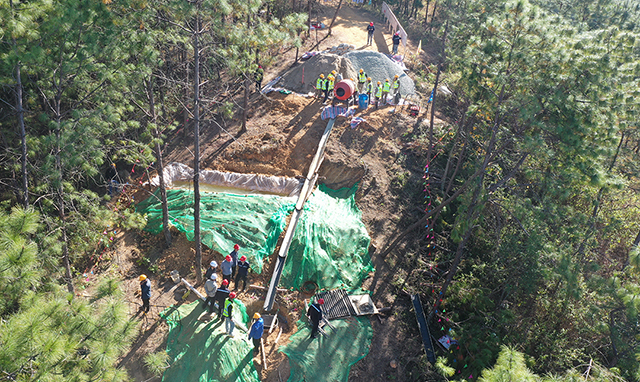

11月15日,由成蜀電力集團承建的云縣阿柱田光伏項目220kV聯絡線路EPC工程順利完成首基澆筑,標志著該工程全面進入基礎施工階段。
云縣阿柱田光伏發電項目投資5.8億元,占地面積約2800畝,是云南省2022年度省級重大項目。阿柱田光伏項目220kV聯絡線路工程服務于AH、AZT、SMK 三個光伏項目的打捆送出,通過35kV集電線路送至AZT光伏項目220kV升壓站,新建一回220kV線路接入漫灣水電廠220kV母線,線路長度約 29km,新建鐵塔 62 基。
項目工期約60天,工期緊、任務重,同時面臨運輸條件差、疫情影響、協調困難等挑戰。項目所在地云縣位于滇西橫斷山系縱谷區南部,屬深度切割中山寬谷、峽谷區。線路全部處于高山峻嶺之中,海拔高差大,道路崎嶇,材料運輸依賴于馬幫。其中,10號塔到9號塔檔距800米,大件運輸需要繞行38公里。受疫情影響,材料供貨困難,人力資源組織困難、調配受限。少數民族地區,地方政府支持有限,基礎協調過程困難且復雜。為確保工程如期交付,項目人員與作業隊伍采取“白+黑”方式連續作戰,奮力追趕工期進度。
后續,項目人員將一如既往振奮精神、迎難而上,落實工期節點計劃,搶抓施工黃金期,推動線路工程高質量建設,為實現阿柱田光伏項目年底全容量投產發電的目標奠定堅實基礎。
